京浜急行本線(泉岳寺駅~新馬場駅間)連続立体交差事業
工事の進捗状況

- 第1工区:鹿島・京急・錢高建設共同企業体
- 第2工区:鹿島建設株式会社
- 第3工区:大林・東亜・東急・馬淵建設共同企業体
- 第4工区:清水・五洋・大豊・りんかい日産建設共同企業体
- 第5工区:東急・西松・森本建設共同企業体

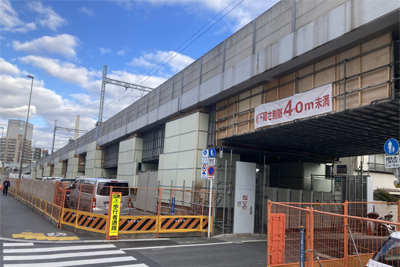

- 八ツ山工区:JR東日本委託

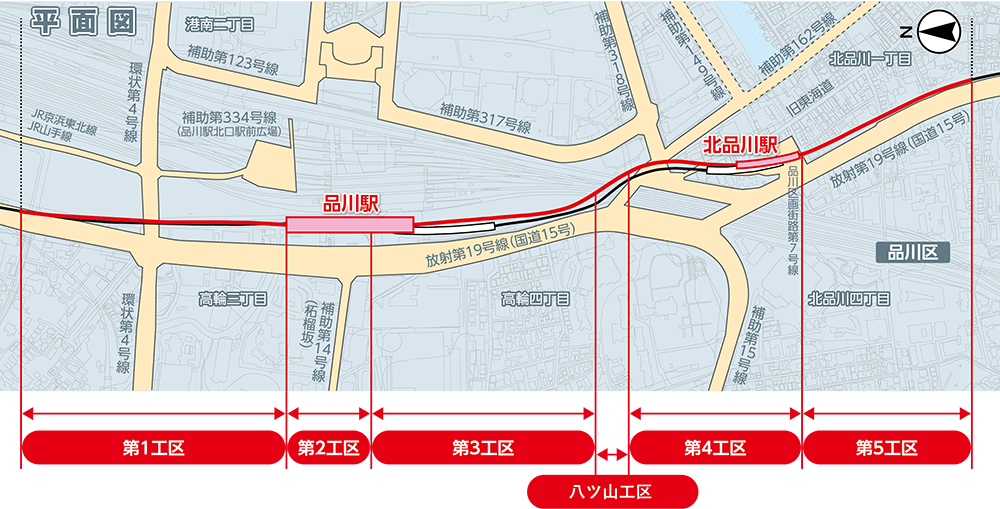

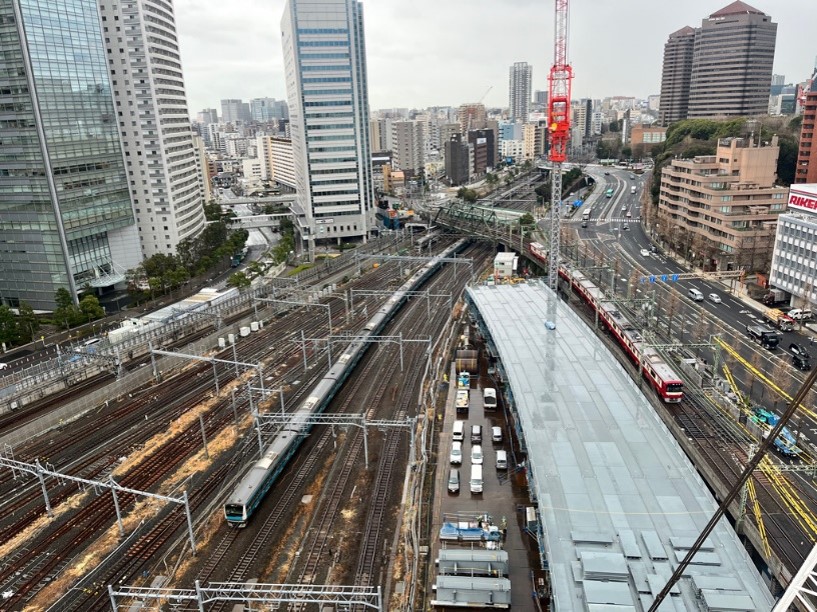

第1工区
2022年度の工事状況

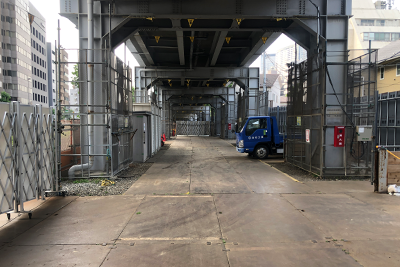

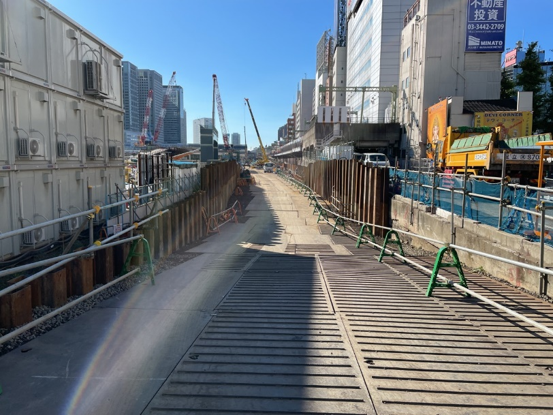

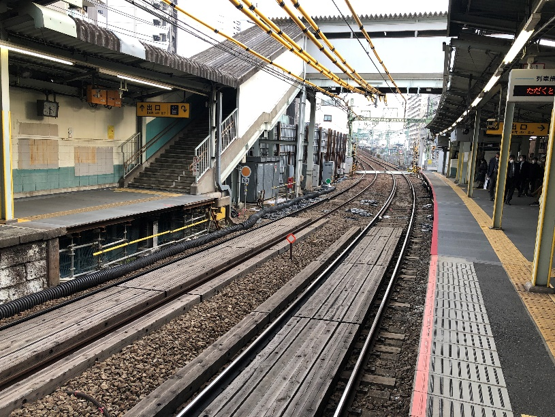

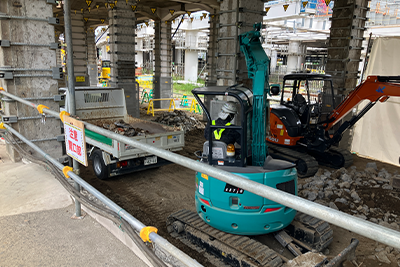

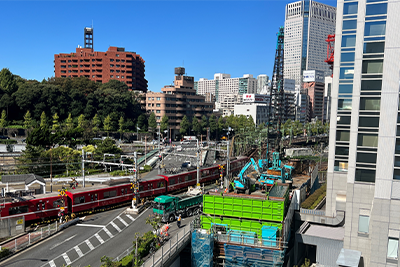

2023年2月 準備工事を行っています



2023年度の工事状況

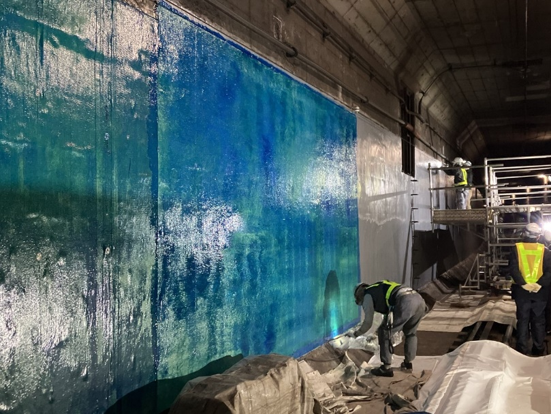

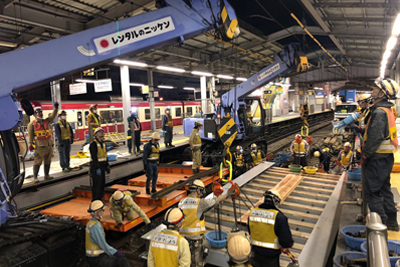

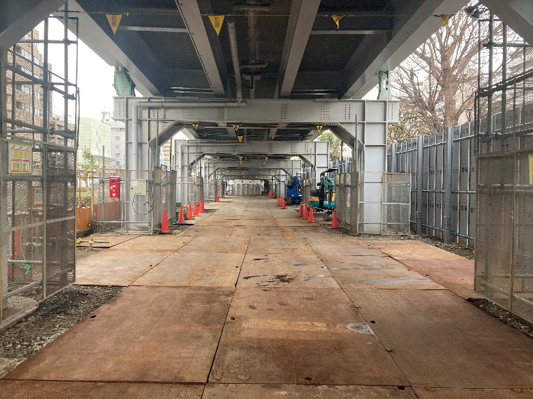

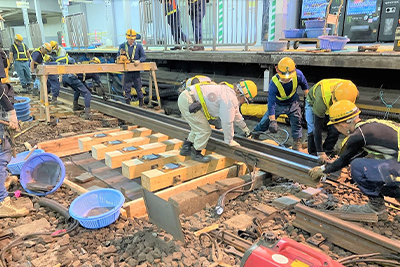

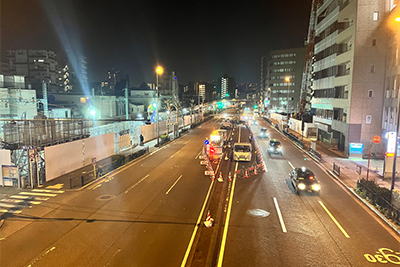

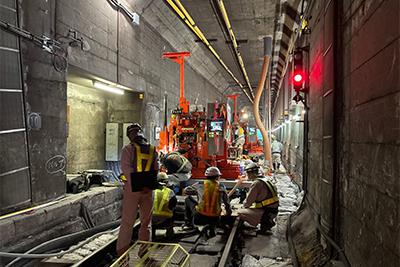

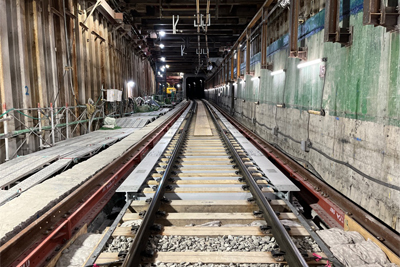

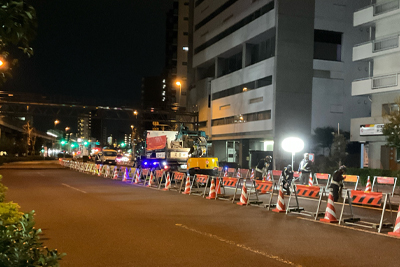

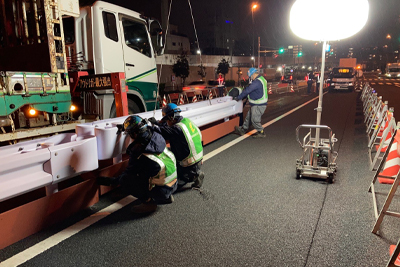

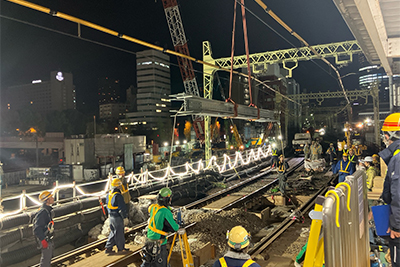

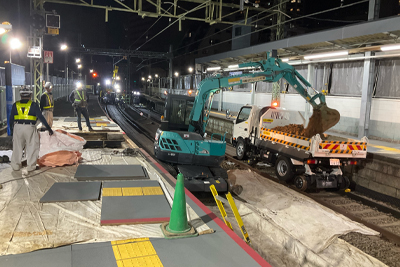

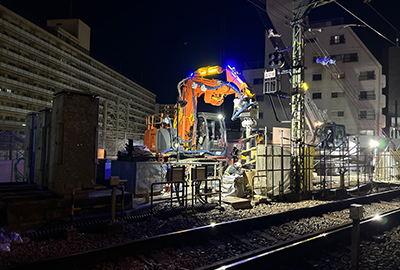

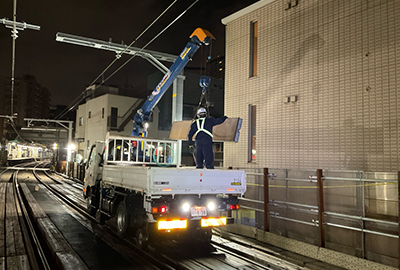

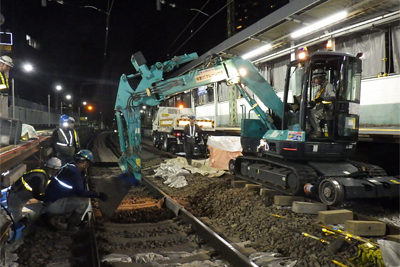

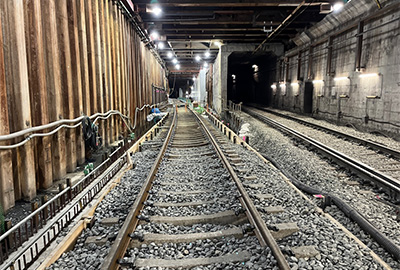

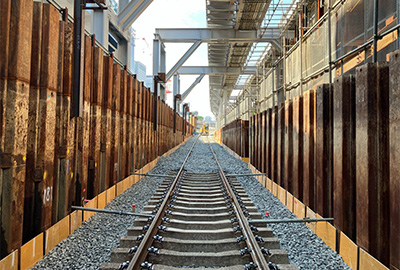

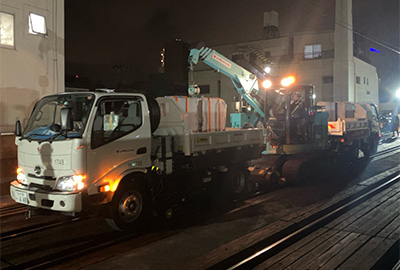

2023年6月 下り線の仮設化を行っています

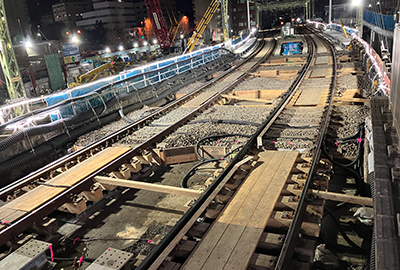

2023年10月 下り線の仮設化を行っています

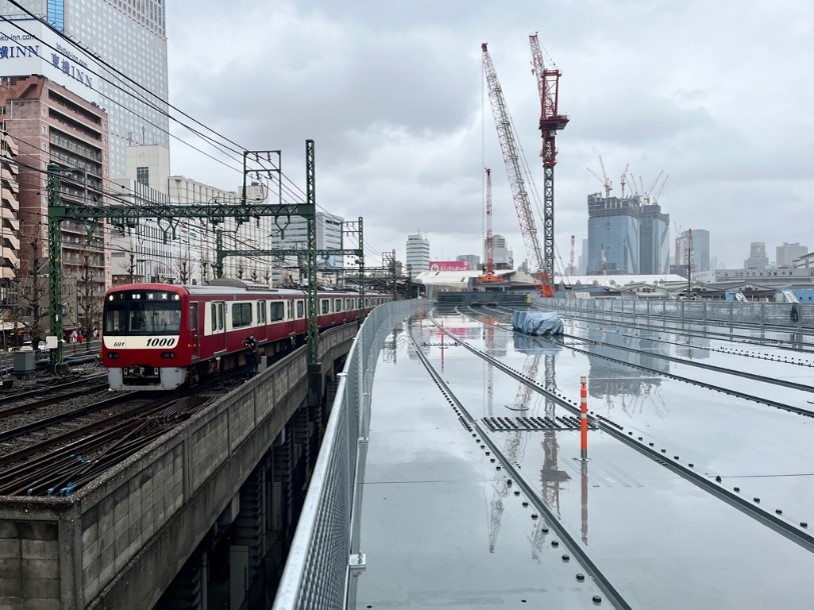

2024年2月 下り線の仮設化を行っています




2024年度の工事状況

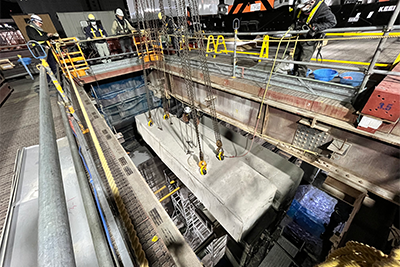

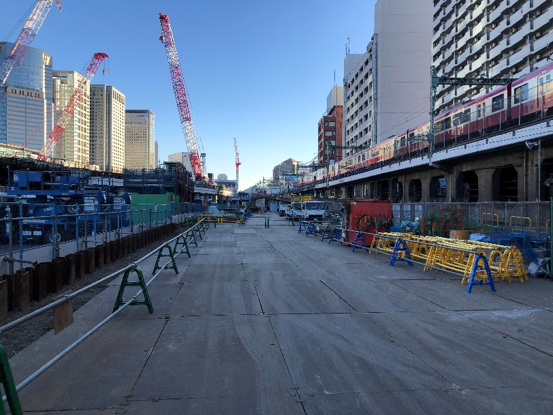

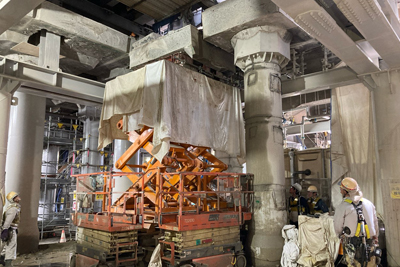

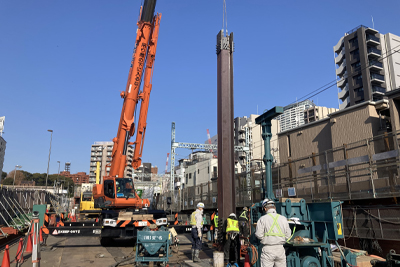

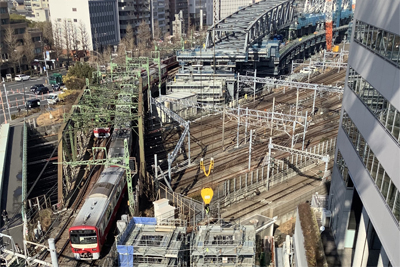

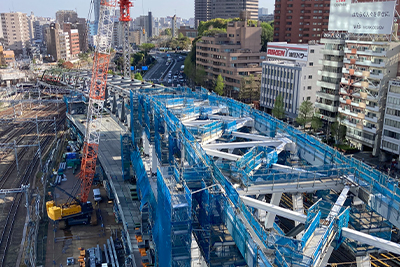

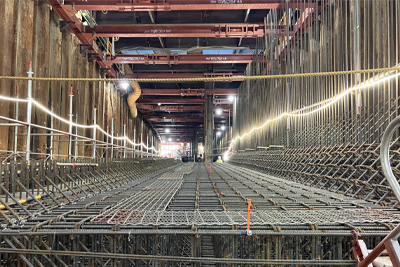

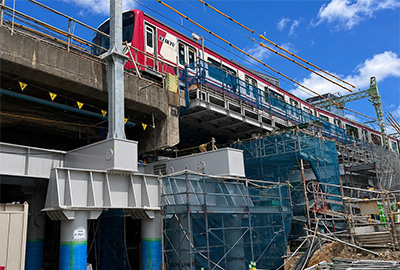

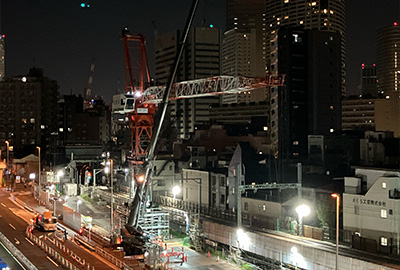

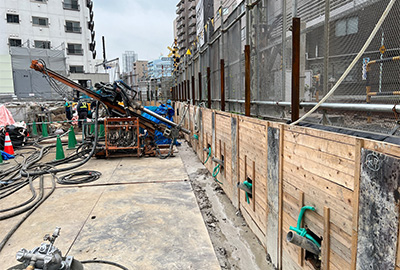

2024年5月

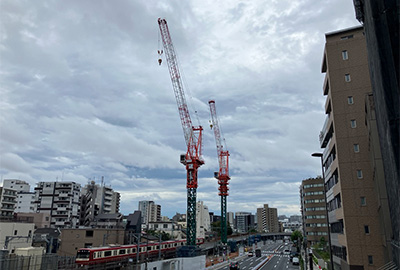

2024年9月




2024年11月




2025年2月




第2工区
2022年度の工事状況

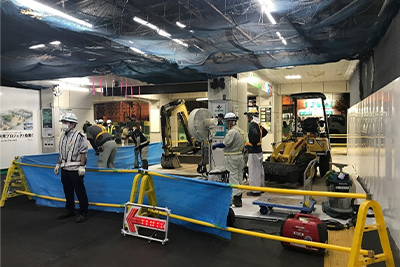

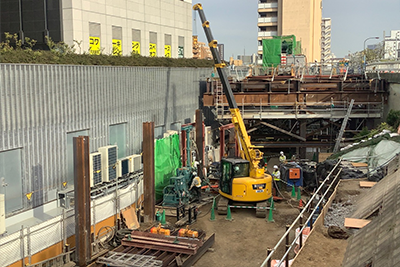

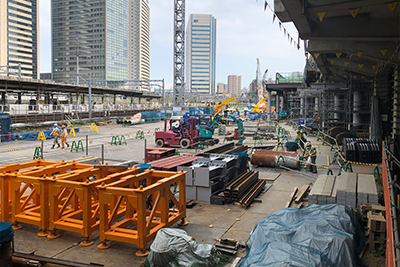

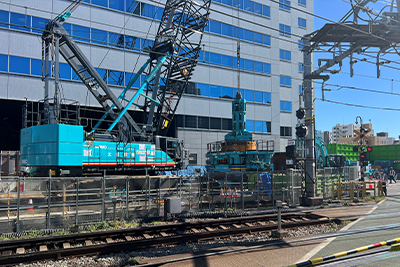

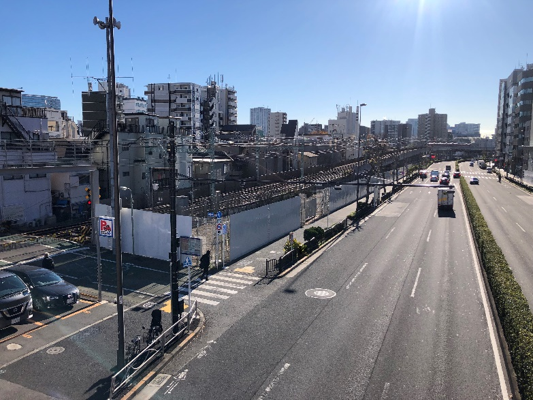

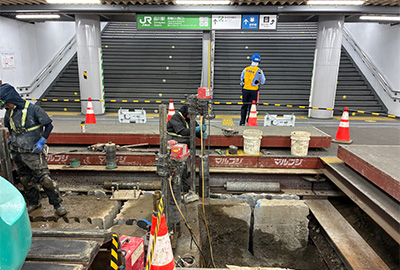

2023年2月 準備工事を行っています


2023年度の工事状況

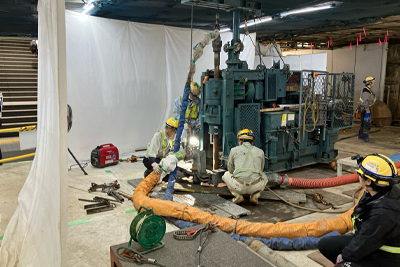

2023年6月 準備工事を行っています


2023年10月 準備工事を行っています

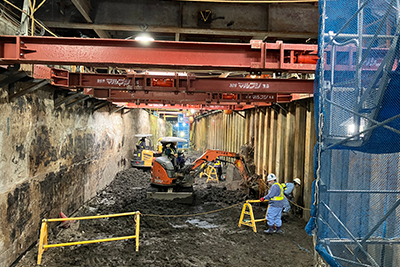

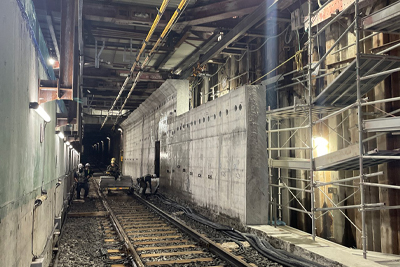

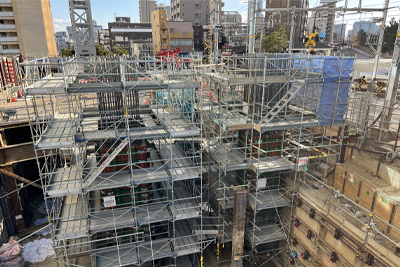

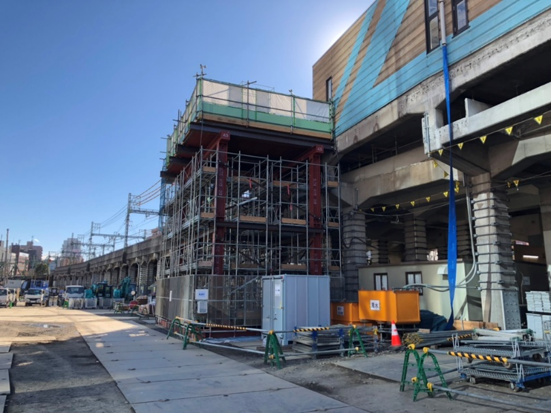

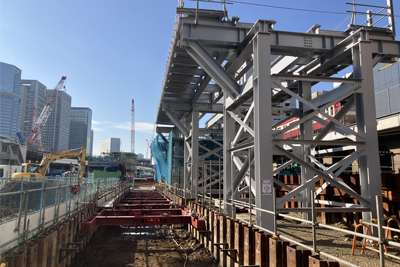

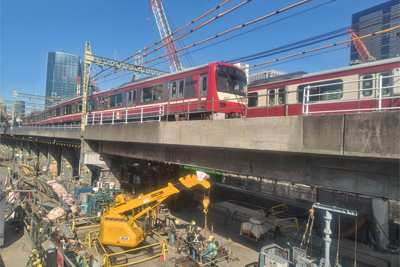

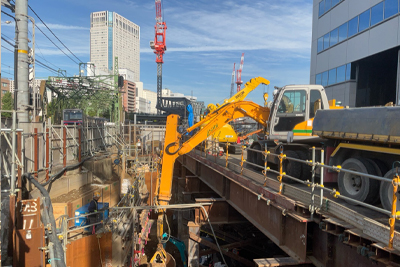

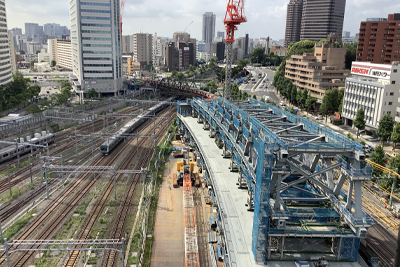

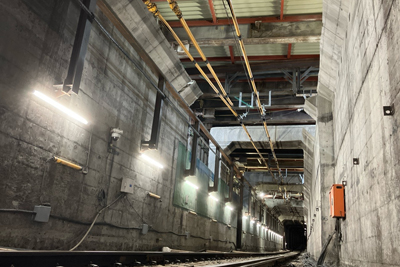

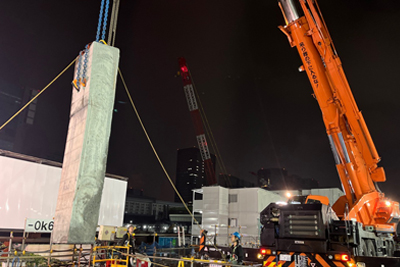

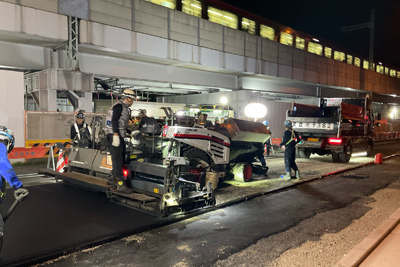

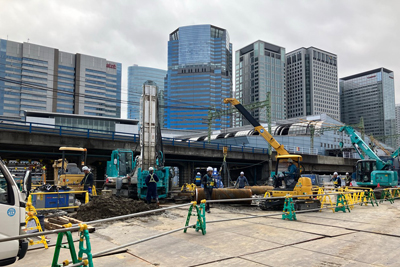

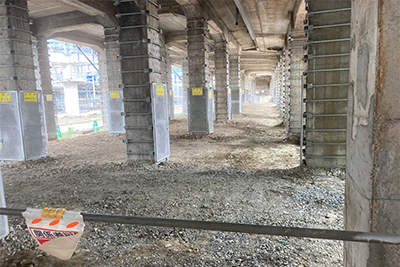

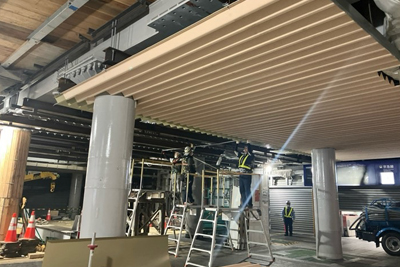

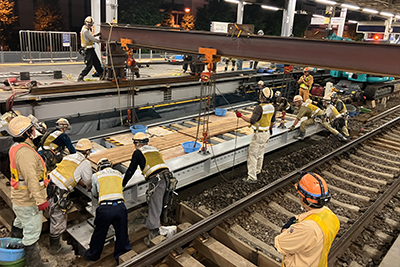

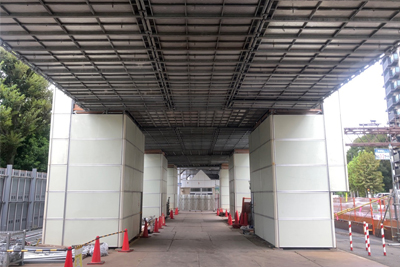

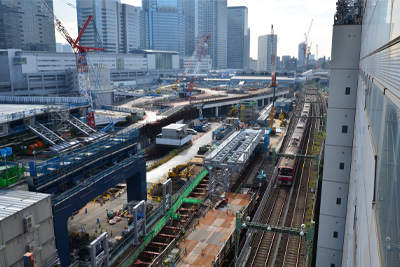

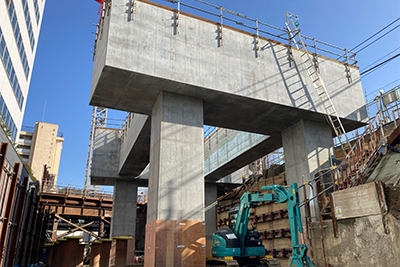

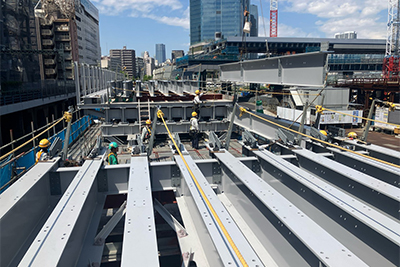

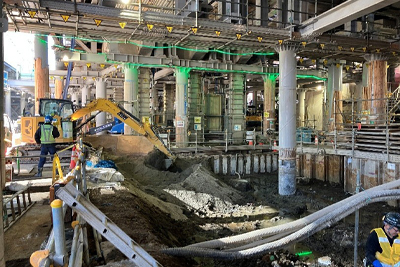

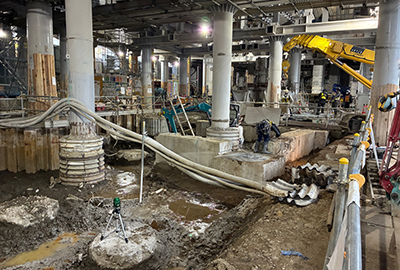

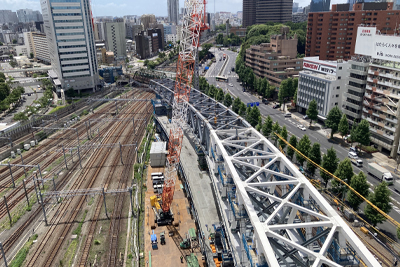

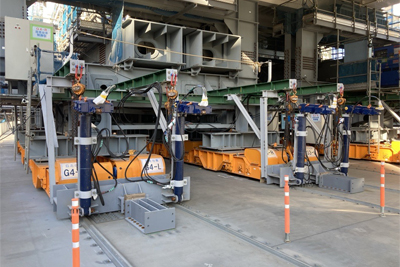

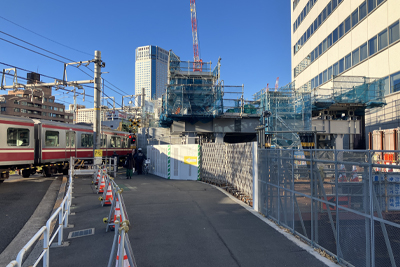

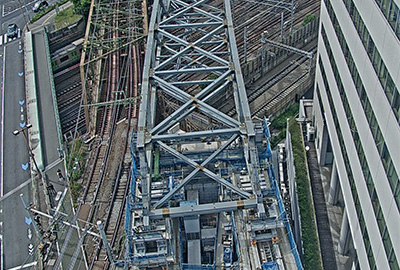

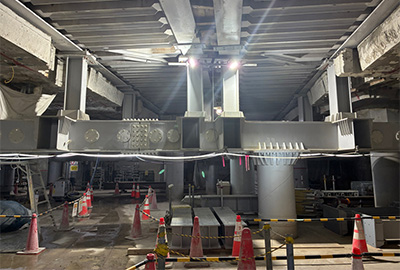

2024年2月 高架橋の仮設化を行っています



2024年度の工事状況

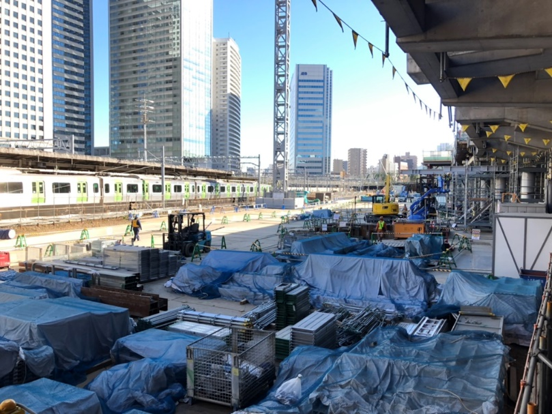

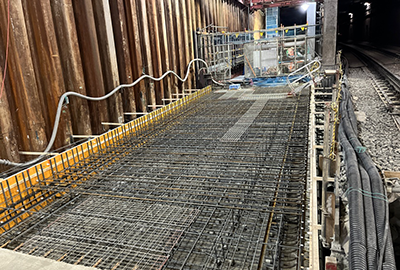

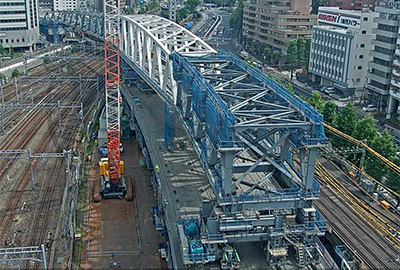

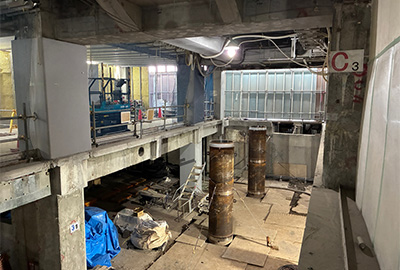

2024年5月

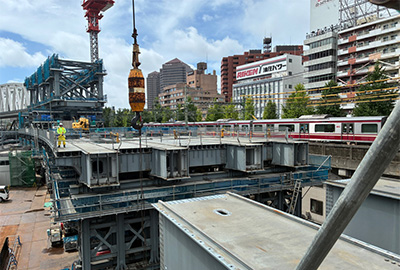

2024年9月



2024年11月



2025年2月

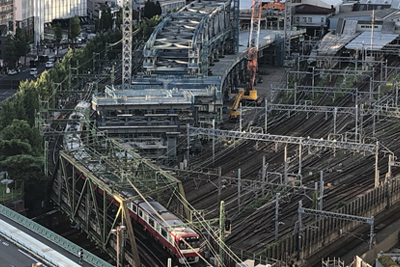

第3工区
2022年度の工事状況

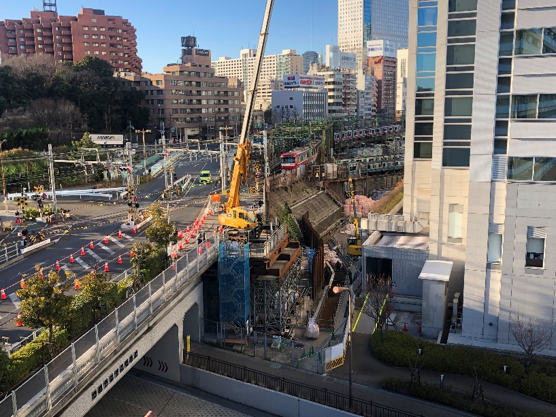

2023年2月 準備工事を行っています




2023年度の工事状況

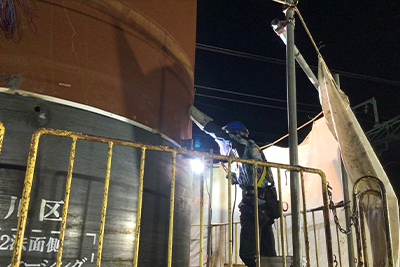

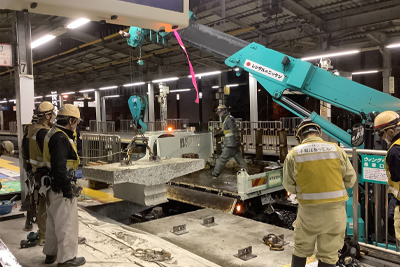

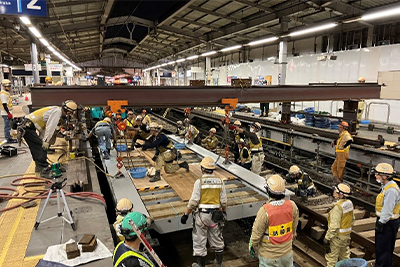

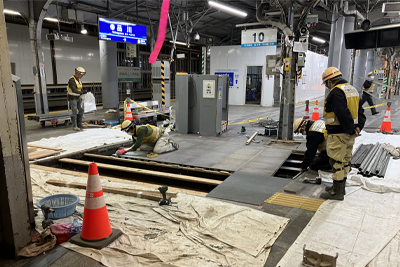

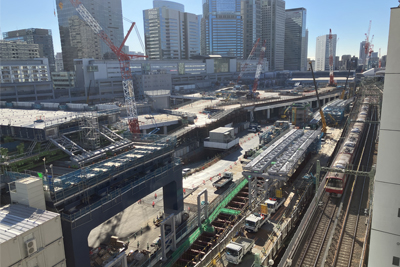

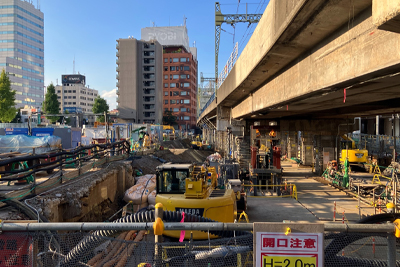

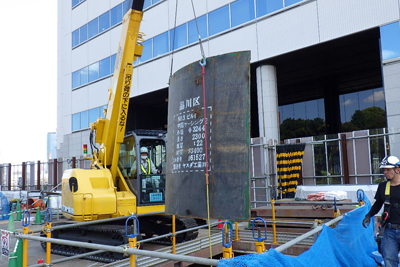

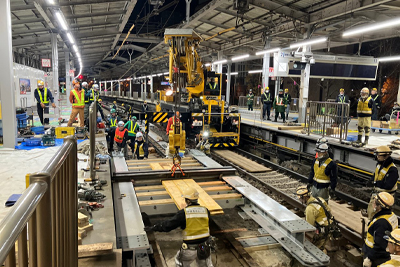

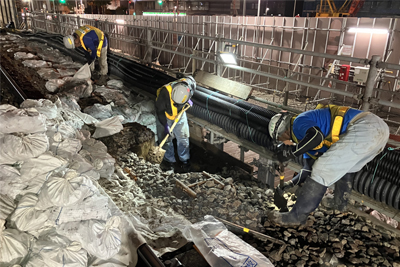

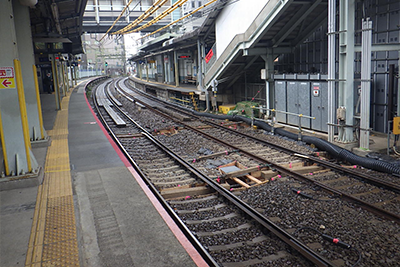

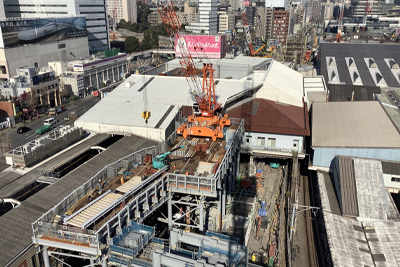

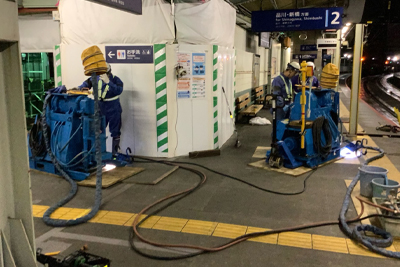

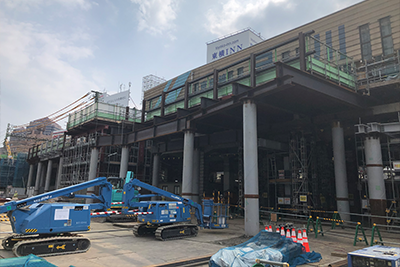

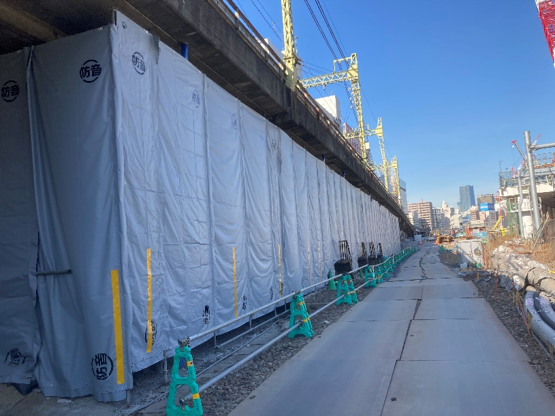

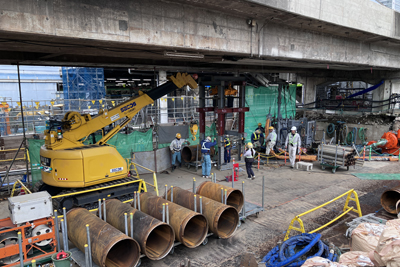

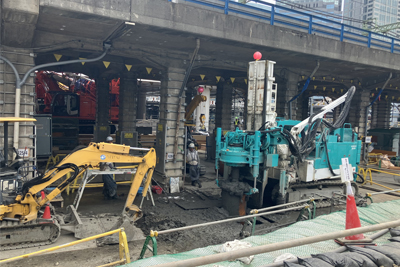

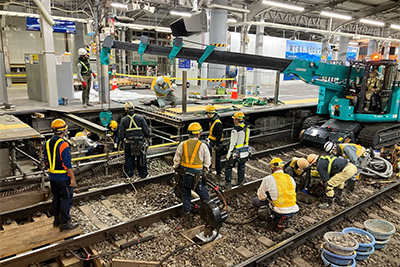

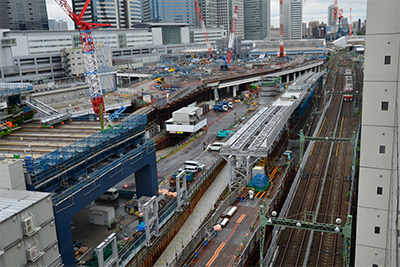

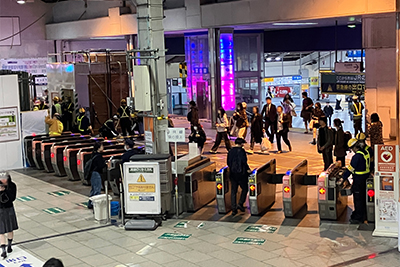

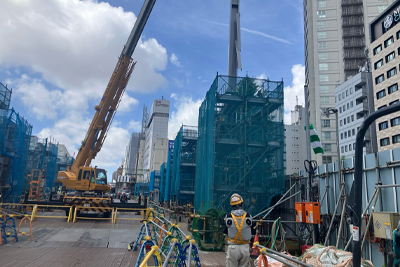

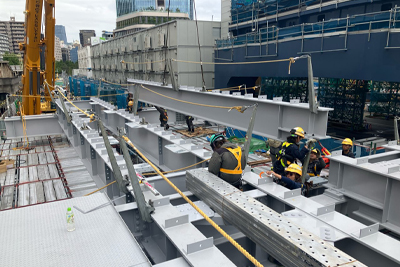

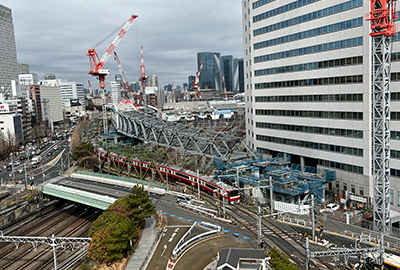

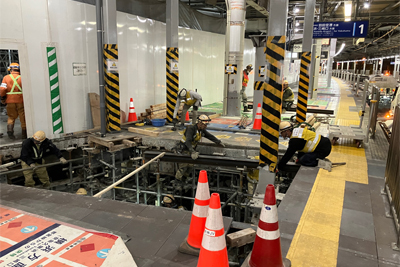

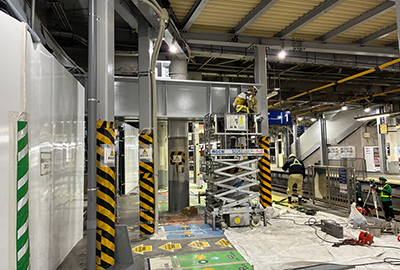

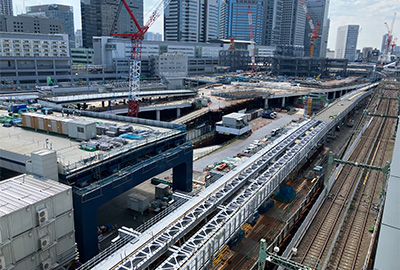

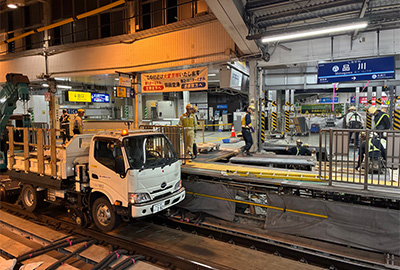

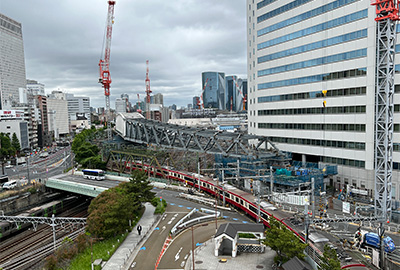

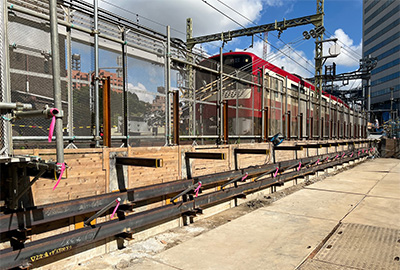

2023年6月 品川駅の仮設化を行っています

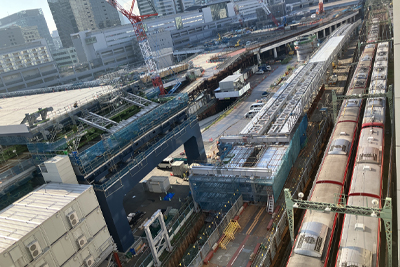

2023年10月 品川駅の仮設化を行っています

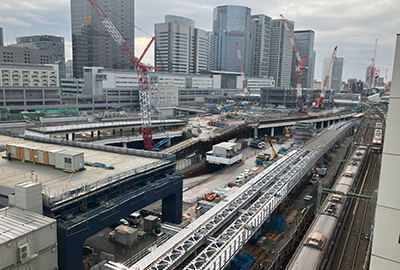

2024年2月 品川駅の仮設化を行っています




2024年度の工事状況

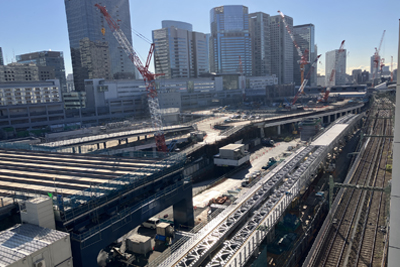

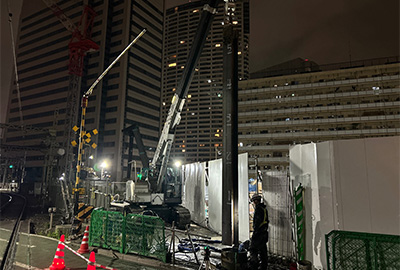

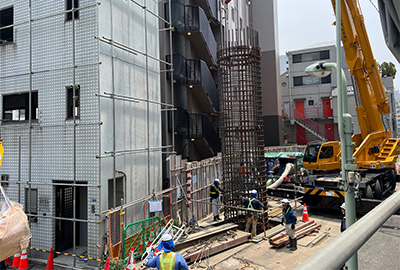

2024年5月




2024年9月




2024年11月



2025年2月



第4工区
2022年度の工事状況
2023年2月 準備工事を行っています




2023年度の工事状況
2023年6月 準備工事を行っています

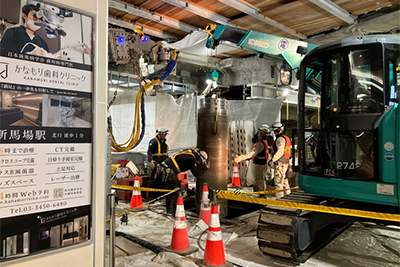

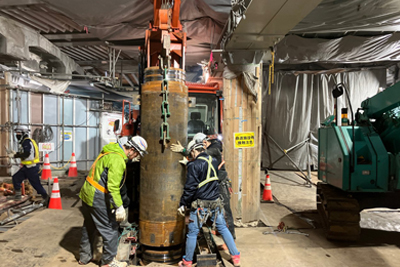

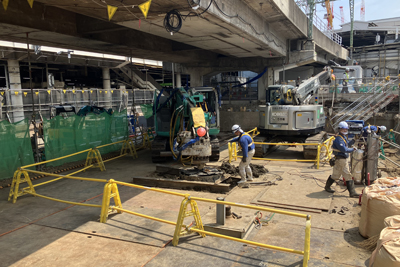

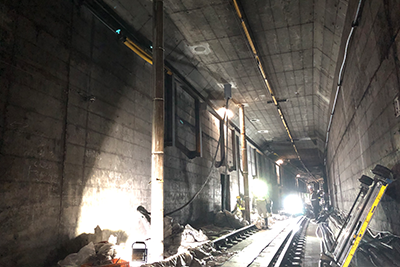

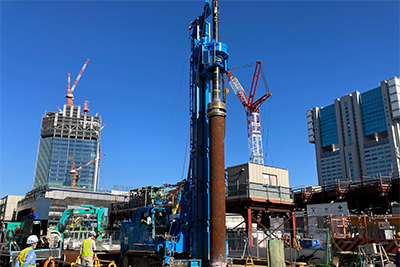

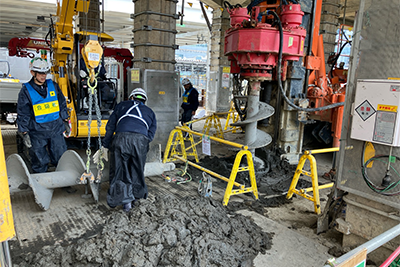

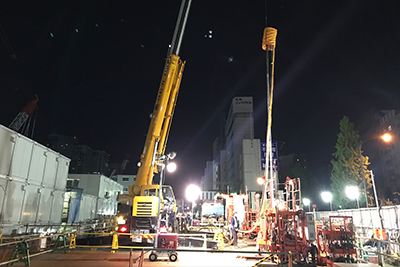

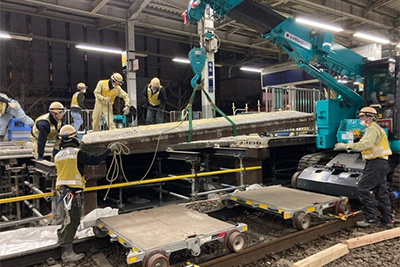

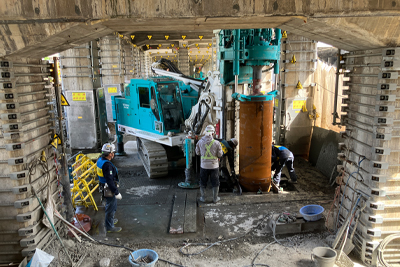

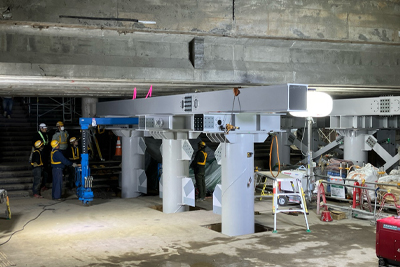

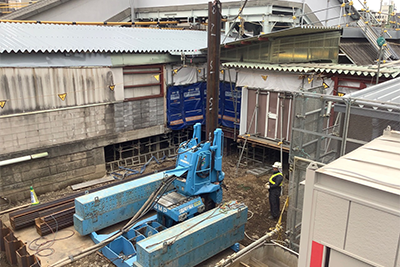

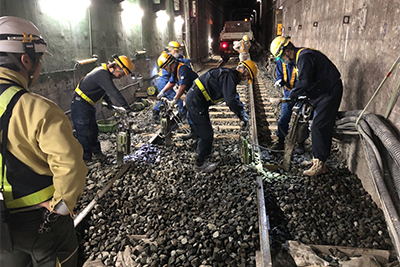

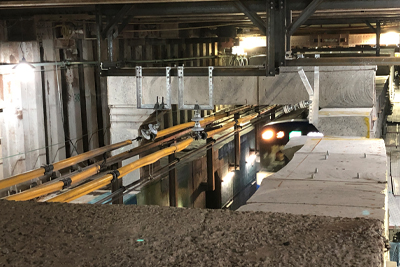

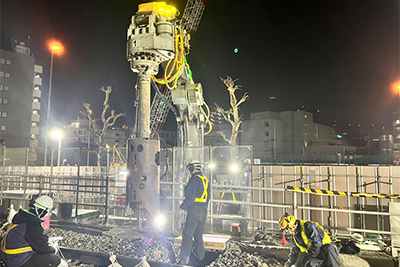

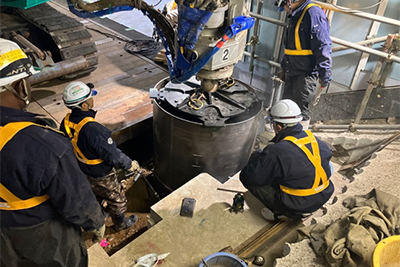

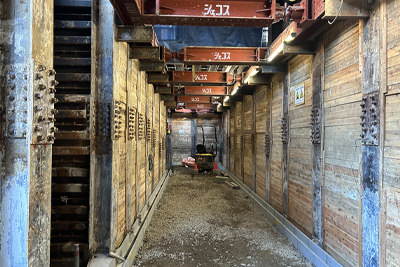

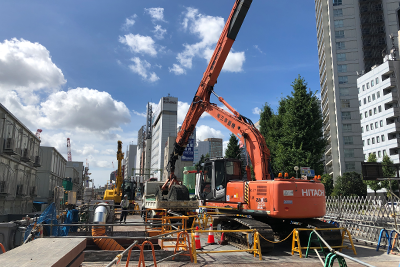

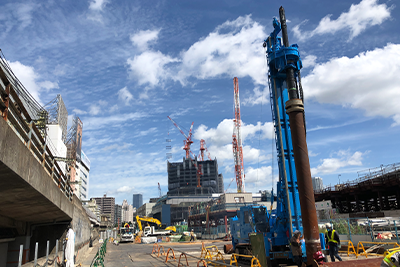

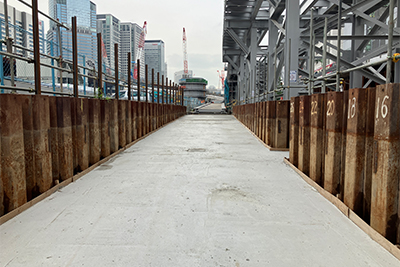

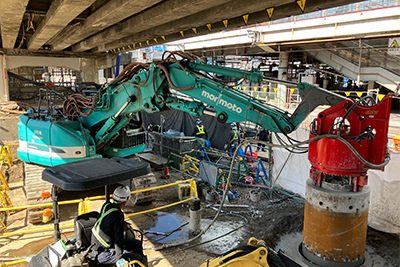

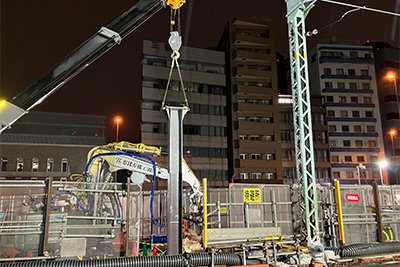

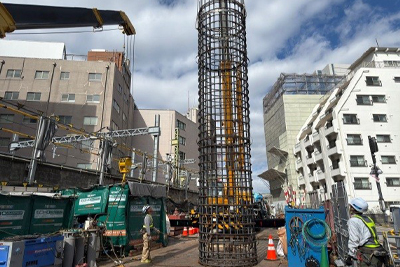

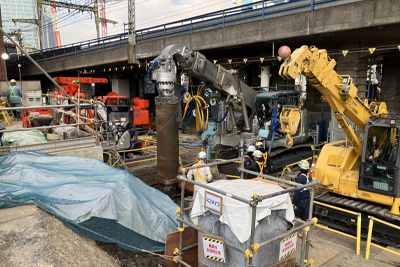

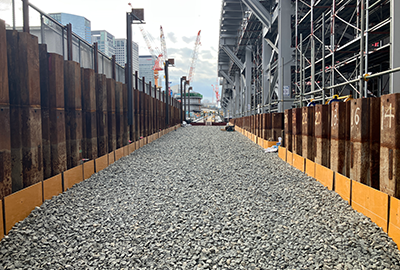

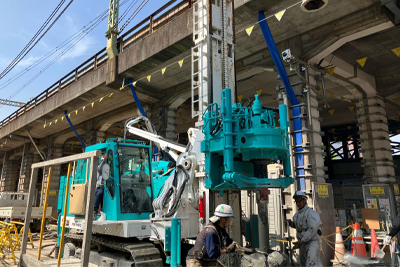

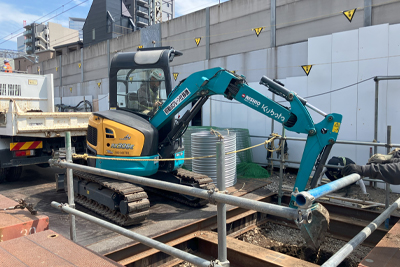

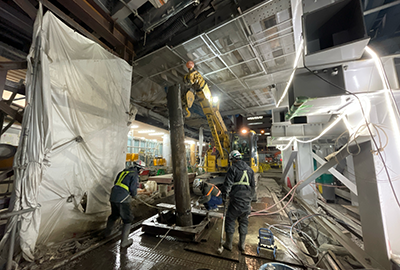

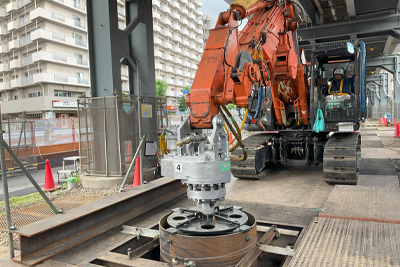

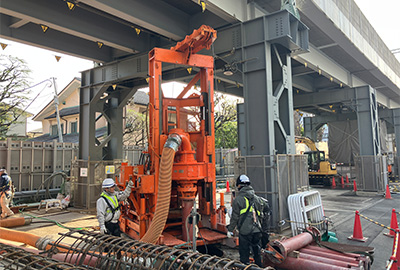

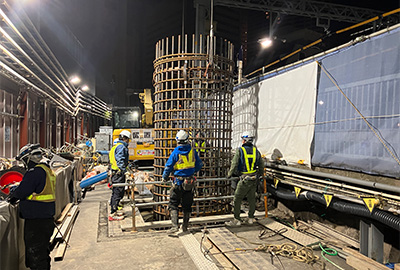

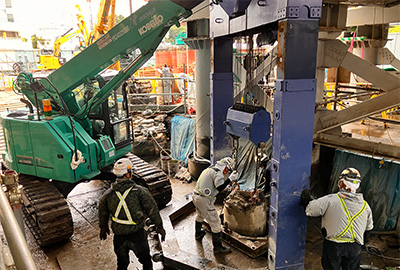

2023年10月 基礎杭打設工事を行っています

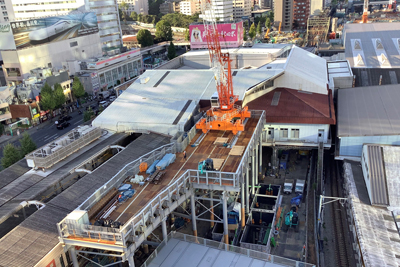

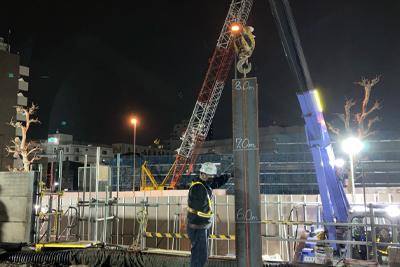

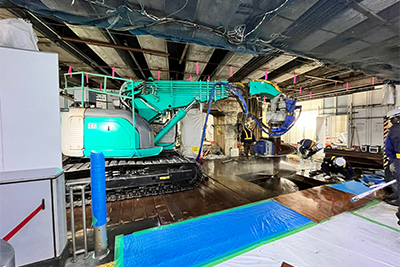

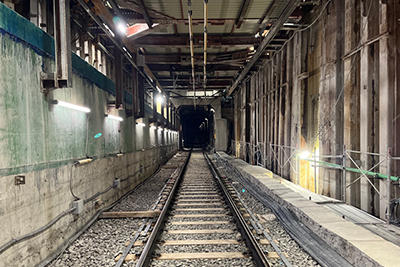

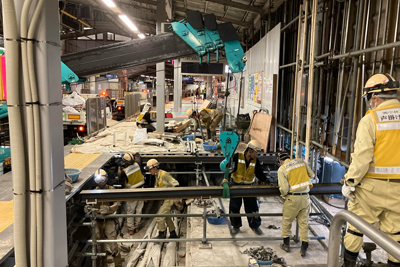

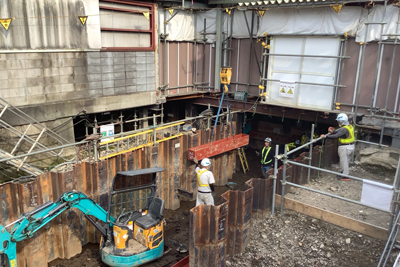

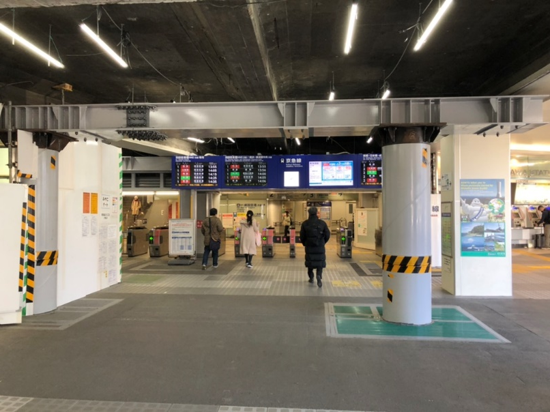

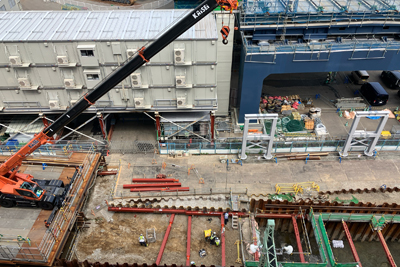

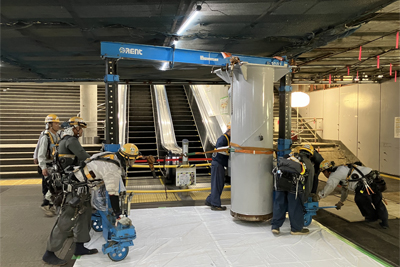

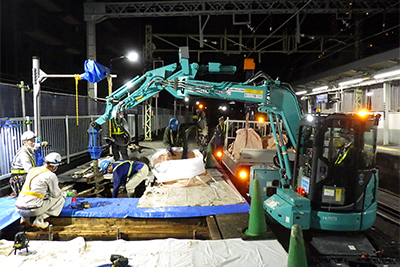

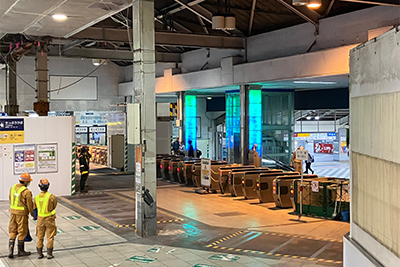

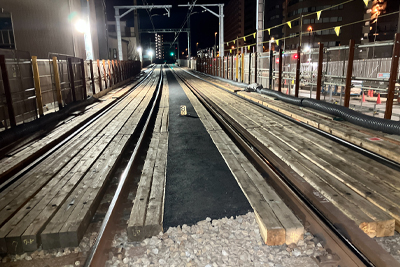

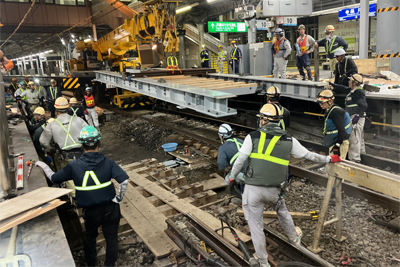

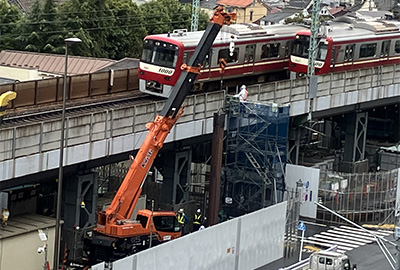

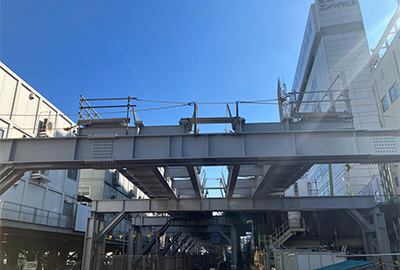

2024年2月 北品川駅構内通路の仮設化を行っています



2024年度の工事状況

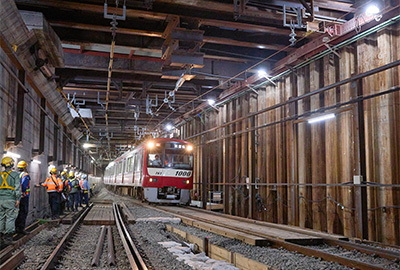

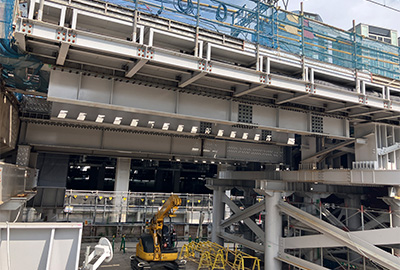

2024年5月


2024年9月


2024年11月



2025年2月


第5工区
2022年度の工事状況

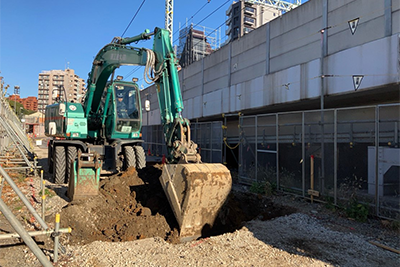

2023年2月 準備工事を行っています


2023年度の工事状況
2023年6月 準備工事を行っています



2023年10月 準備工事を行っています

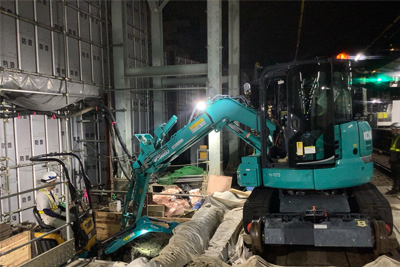

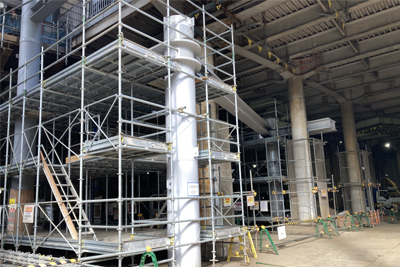

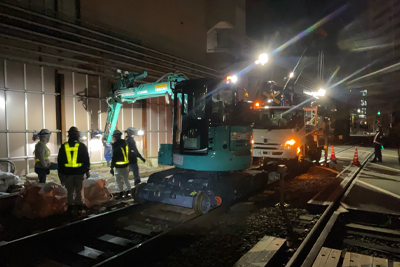

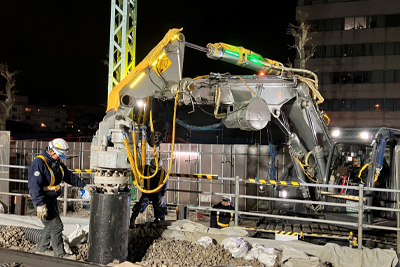

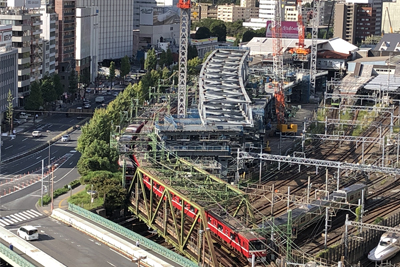

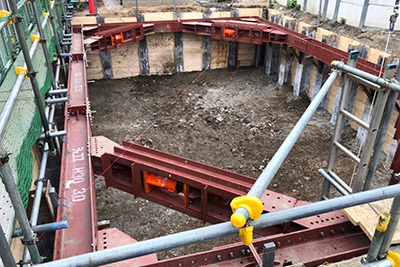

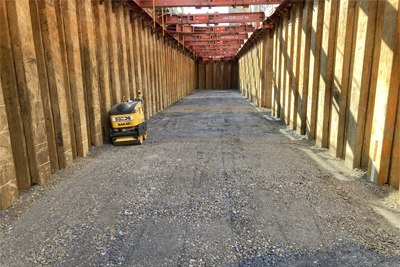

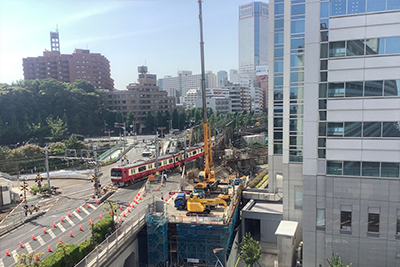

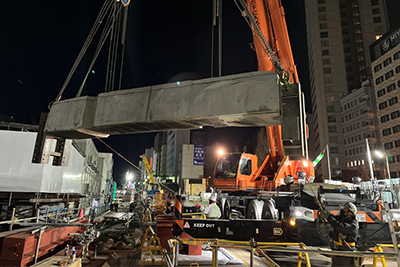

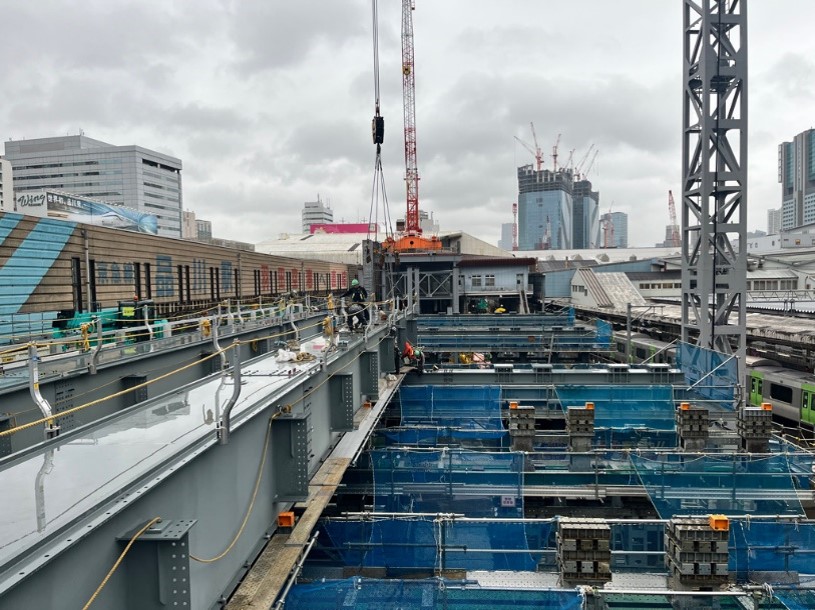

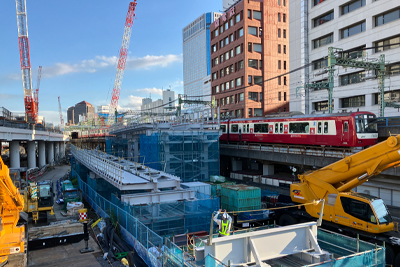

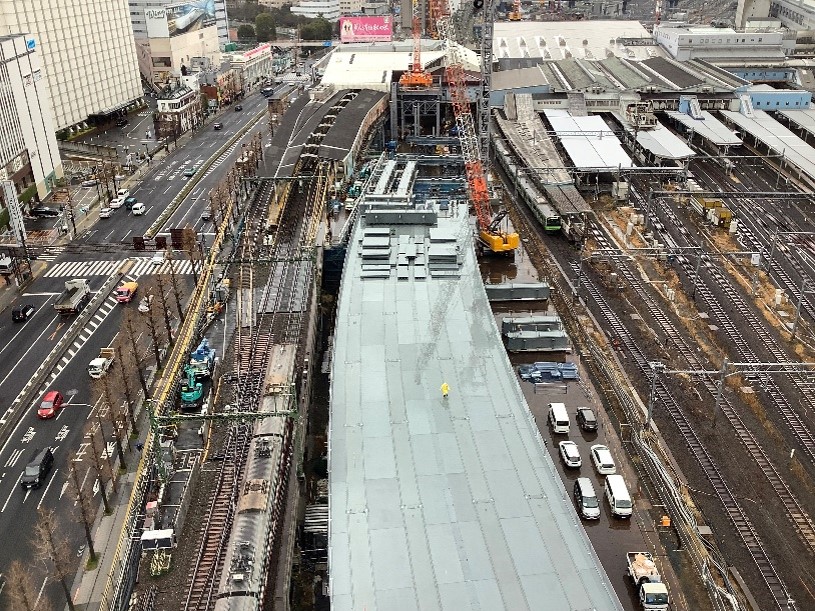

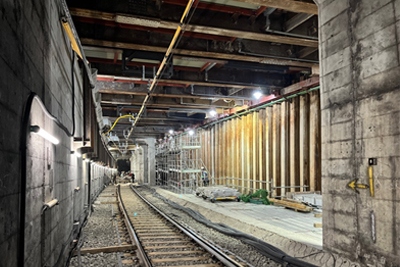

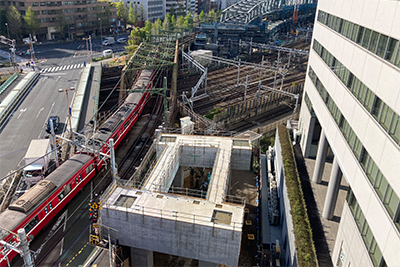

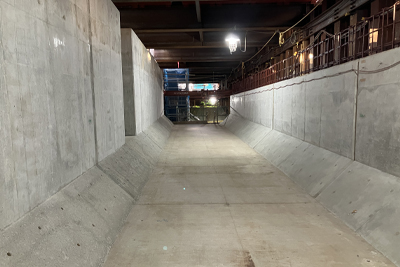

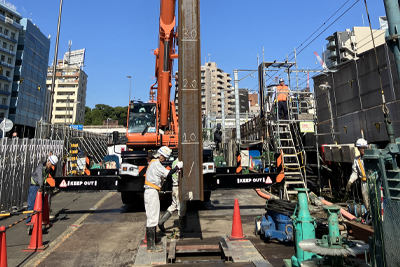

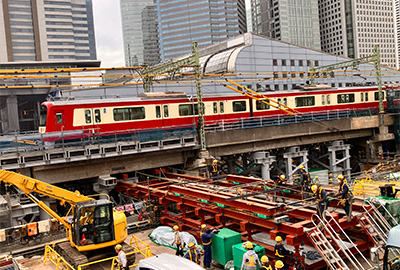

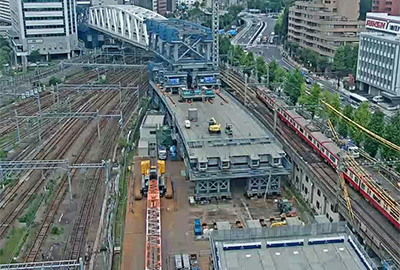

2024年2月 工事ヤード整備と高架化準備工事を行っています




2024年度の工事状況

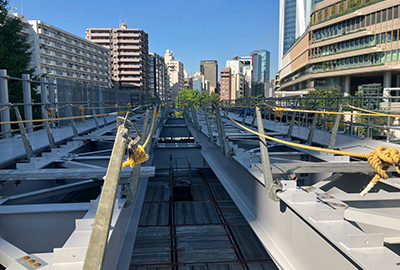

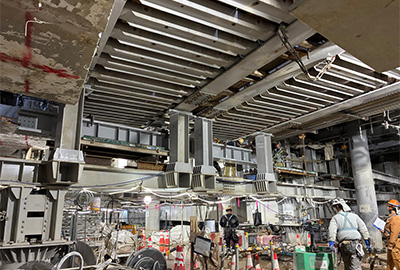

2024年5月




2024年9月


2024年11月



2025年2月

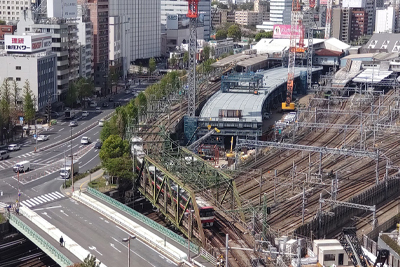

八ツ山工区
2023年度の工事状況

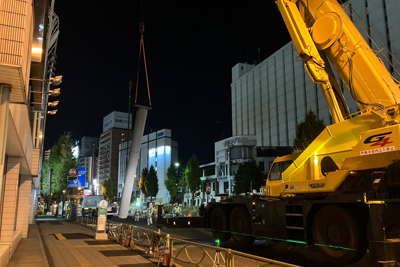

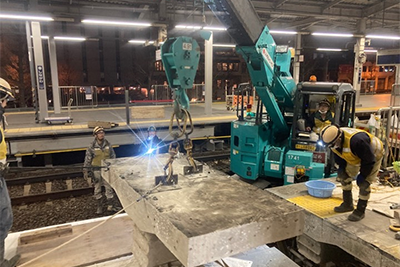

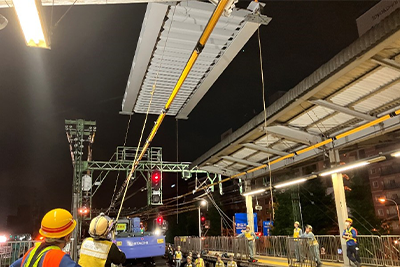

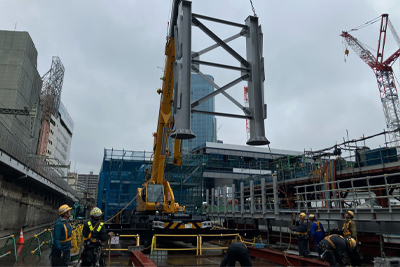

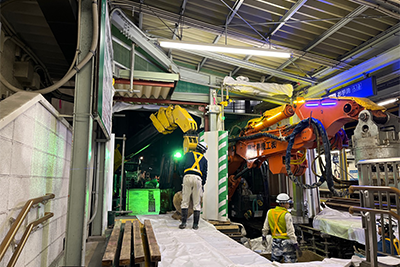

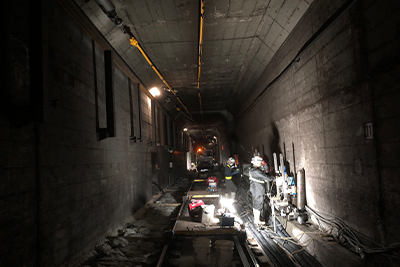

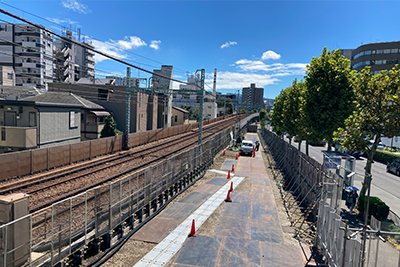

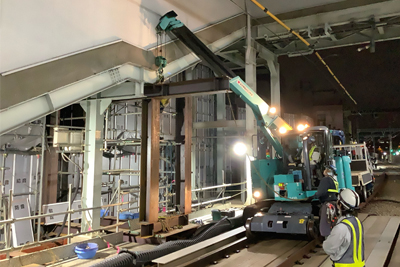

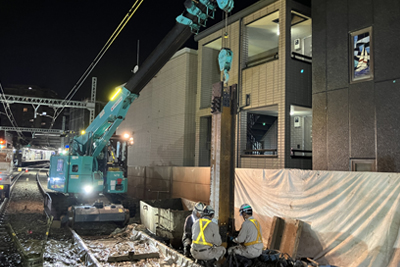

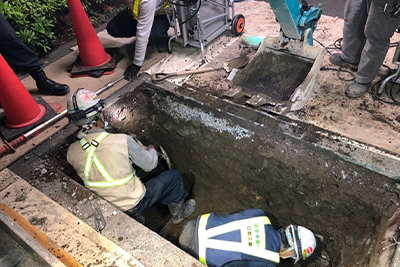

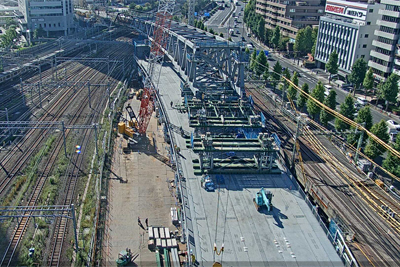

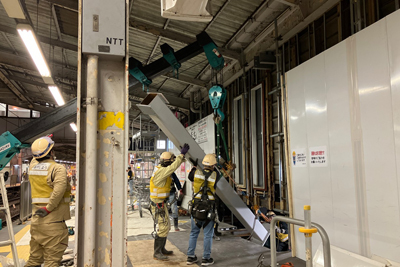

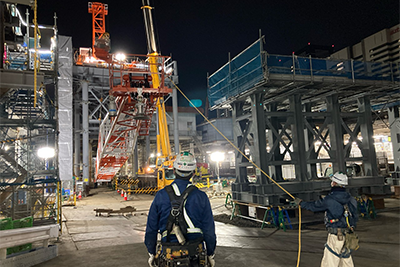

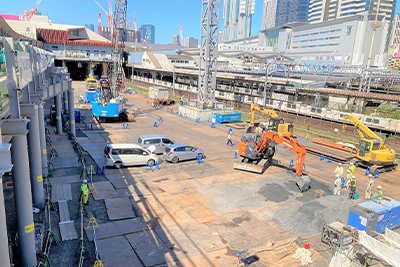

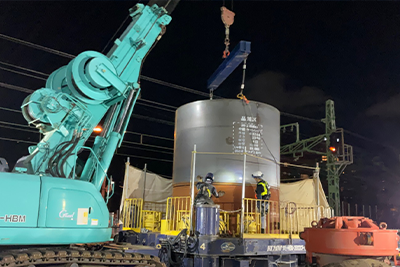

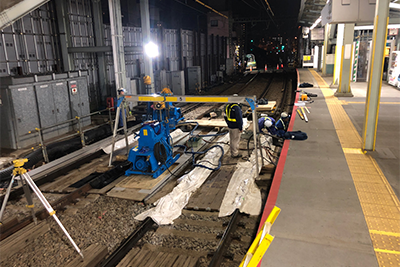

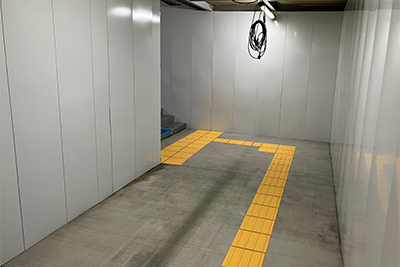

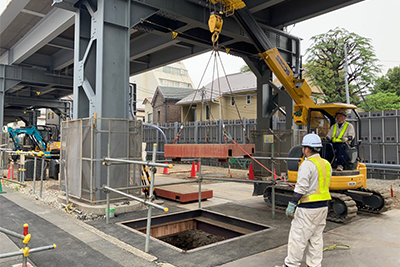

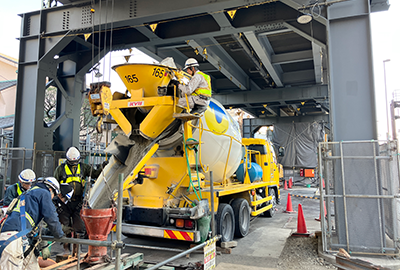

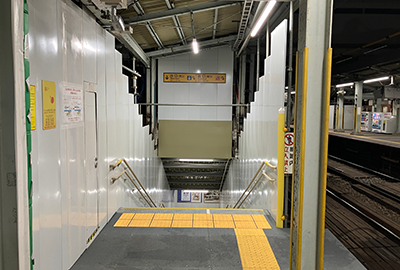

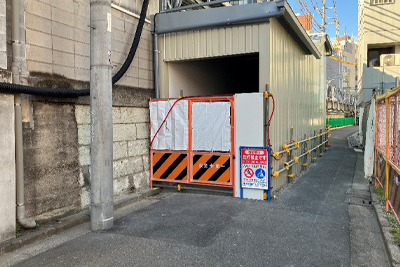

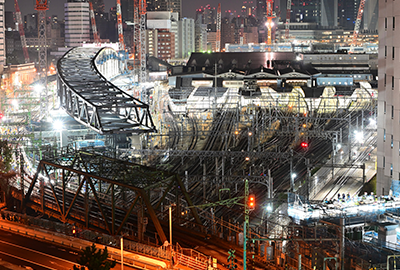

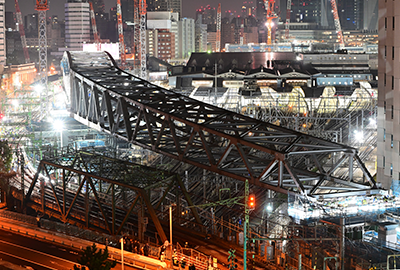

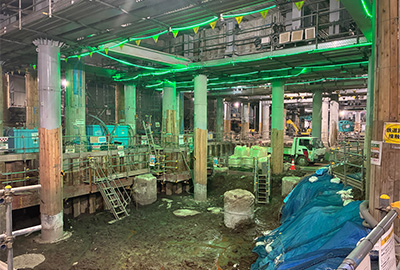

2024年2月 本設橋梁組立て用仮設構台の設置を行っています。




2024年度の工事状況

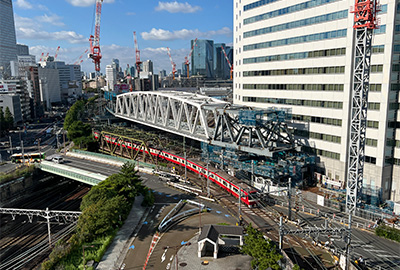

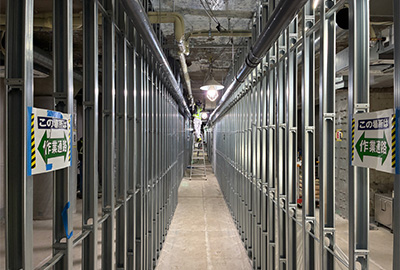

2024年5月


2024年9月


2024年11月


2025年2月
